La nouvelle baie vitrée nous impose de créer une terrasse (en bois composite)
Page 1 sur 1
La nouvelle baie vitrée nous impose de créer une terrasse (en bois composite)
L'an dernier :
En avril le mur de droite a été refait et une baie vitrée 2mx2m coulissante a été commandée pour remplacer la porte vitrée actuelle
En juin, sur l'annexe l'ancienne porte a été remontée droite avec un nouveau chambranle qui attend la future porte fenêtre commandée :
La nouvelle porte de l'annexe a été posée et puis le maçon a commencé à éventrer le mur en installant un sas dans la maison pour éviter que la poussière se répande partout.
Alors nous sommes partis en vacances ailleurs.
Le mur a été redressé et remonté avec un nouveau linteau pour la dernière semaine d'août car l'entreprise ayant réouvert devait venir poser la baie coulissante 2mx2m.
Le 3 septembre nous avons pu admirer la nouvelle baie!
En septembre le mur desserti peut-être terminé :
Le mur a été presque entièrement resserti et il faut donc que nous choisissions un dessin pour la terrasse et des matériaux.
Nous avons mesuré le dénivellement avec mon petit niveau laser et on a trouvé qu'il faudrait 4 marches de 14 cm
Comme la nouvelle gouttière a été juste commandée on protège le bas du mur des éclaboussures de terre

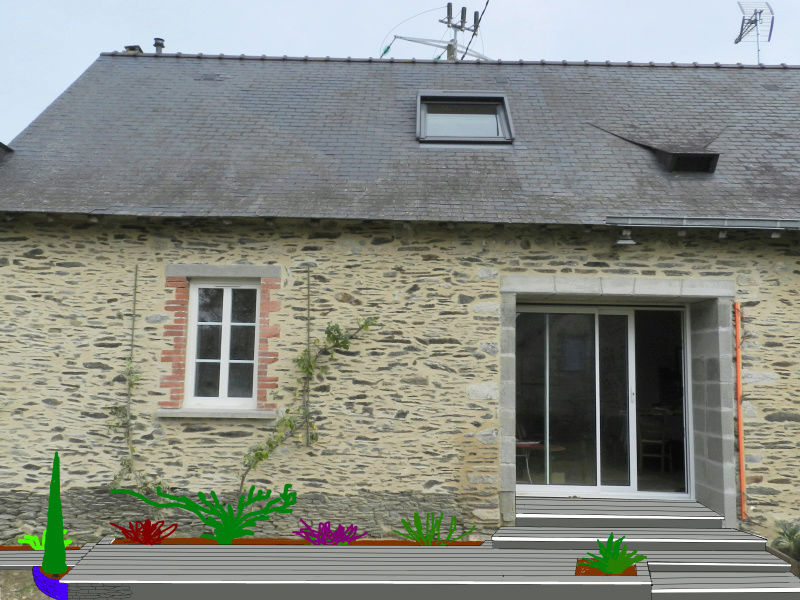

Alors après avoir consulté divers catalogues qui m'ont donné des idées et visité quelques magasins, je prends une photo de la maison et je dessine un calque dessus :
Cela nous permet de valider le concept
Ensuite on choisit chez Point P des lames composites bretonnes Silvadec larges de 18 cm et pour la bordure des lames de 13,8 cm idéales car cela correspond à mes marches.
Ensuite j'utilise un outil gratuit génial : Open Office Draw
dans lequel on peut choisir l'échelle et où il y a des "calques" de base nommés couches comme "lignes de cote" que l'on peut rendre invisible ou non, imprimable ou non et je rajoute un calque "lambourdes"

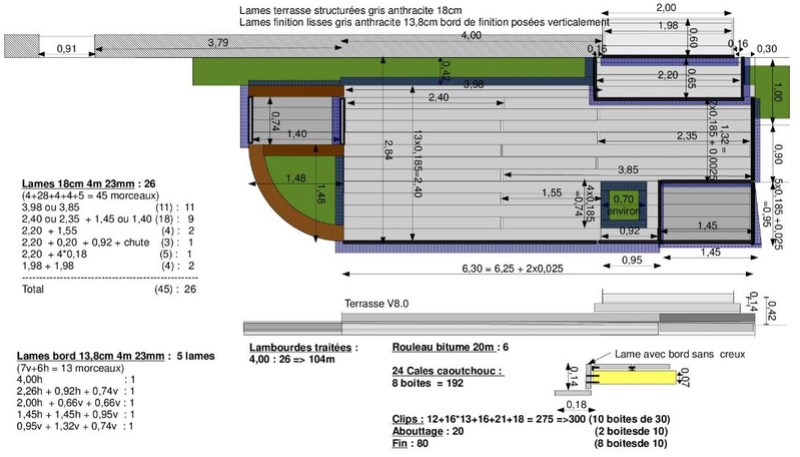

Ensuite dans la vue avec la couche ligne de cotes visible j'essaye de choisir la meilleure découpe pour des lames de 4m et donc le nombre de lames à commander.
Puis le nombre de lames spéciales à commander pour faire le périmètre.
Et jonc je présente 3 vues :
vue générale
vue avec les lignes de cote et les calculs de planches à commander (en n'affichant pas la couche 'lambourdes"
En prenant en compte 5mm entre chaque lame et en taquant bien les lames au montage, cela permet d'arriver exactement d'un bord à l'autre de la terrasse
vue avec les cadres de lambourdes en enlevant la couche 'lignes de cotes'
Une partie du sous-sol est coulée en ciment. Pour l'autre on met devant un mur de pierres presque sèches avec tuyaux
Chez Point P on nous dit qu'au printemps les fabricants sont tellement sollicités qu'ils n'arrivent quelquefois à livrer qu'avant la fin de l'été.
Alors faire sa terrasse à l'automne garantit des délais courts.
Fin novembre c'est livré

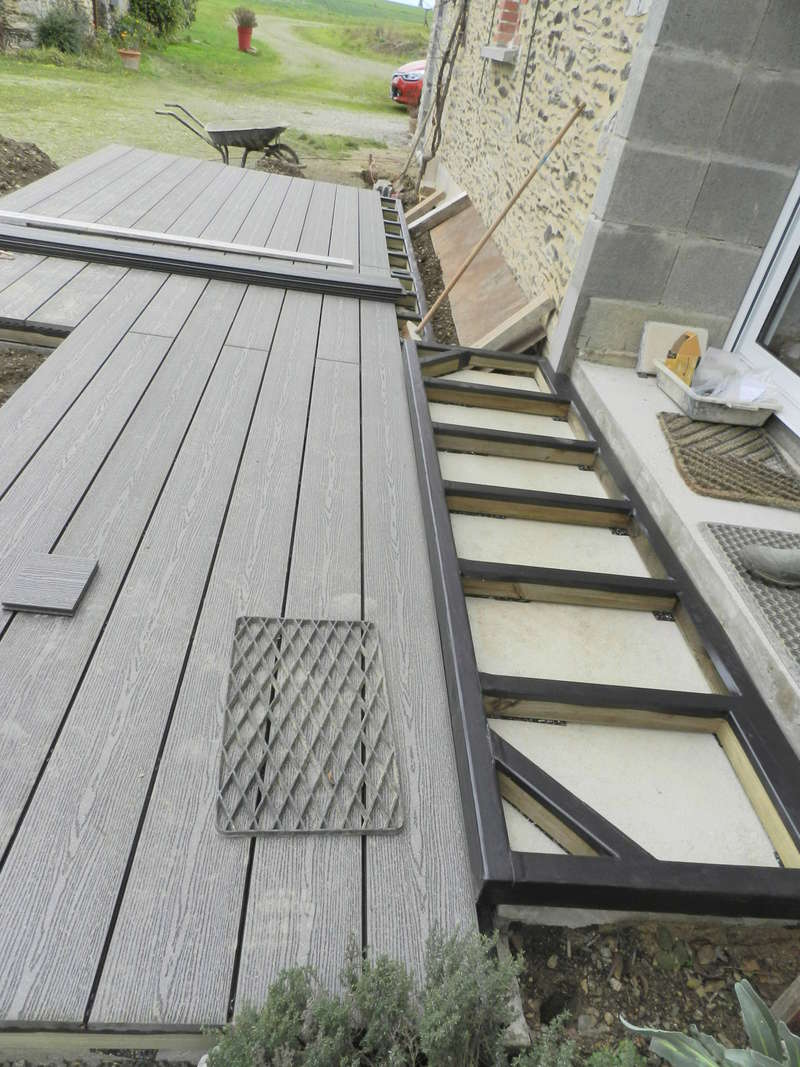

Chaque lambourde est posé sur un caoutchouc et transversalement est posée devant le béton pour laisser passer l'eau.
Chaque lambourde traitée en fabrication est couverte d'un collant bituminé.
On ne le voit pas ici mais nous avons ensuite transpercé les lambourdes horizontalement pour glisser un ancien tuyau de cuivre qui fera passer le goutte à goutte l'été d"une jardinière à l'autre.
Mais monter sa terrasse à l'automne c'est vouloir lutter avec les jours courts et les vents froids
Visser ne réchauffe pas trop, alors un vin chaud en fin de journée est nécessaire
Et vu de dedans début décembre :
En avril le mur de droite a été refait et une baie vitrée 2mx2m coulissante a été commandée pour remplacer la porte vitrée actuelle
En juin, sur l'annexe l'ancienne porte a été remontée droite avec un nouveau chambranle qui attend la future porte fenêtre commandée :
La nouvelle porte de l'annexe a été posée et puis le maçon a commencé à éventrer le mur en installant un sas dans la maison pour éviter que la poussière se répande partout.
Alors nous sommes partis en vacances ailleurs.
Le mur a été redressé et remonté avec un nouveau linteau pour la dernière semaine d'août car l'entreprise ayant réouvert devait venir poser la baie coulissante 2mx2m.
Le 3 septembre nous avons pu admirer la nouvelle baie!
En septembre le mur desserti peut-être terminé :
Le mur a été presque entièrement resserti et il faut donc que nous choisissions un dessin pour la terrasse et des matériaux.
Nous avons mesuré le dénivellement avec mon petit niveau laser et on a trouvé qu'il faudrait 4 marches de 14 cm
Comme la nouvelle gouttière a été juste commandée on protège le bas du mur des éclaboussures de terre
Alors après avoir consulté divers catalogues qui m'ont donné des idées et visité quelques magasins, je prends une photo de la maison et je dessine un calque dessus :
Cela nous permet de valider le concept
Ensuite on choisit chez Point P des lames composites bretonnes Silvadec larges de 18 cm et pour la bordure des lames de 13,8 cm idéales car cela correspond à mes marches.
Ensuite j'utilise un outil gratuit génial : Open Office Draw
dans lequel on peut choisir l'échelle et où il y a des "calques" de base nommés couches comme "lignes de cote" que l'on peut rendre invisible ou non, imprimable ou non et je rajoute un calque "lambourdes"
Ensuite dans la vue avec la couche ligne de cotes visible j'essaye de choisir la meilleure découpe pour des lames de 4m et donc le nombre de lames à commander.
Puis le nombre de lames spéciales à commander pour faire le périmètre.
Et jonc je présente 3 vues :
vue générale
vue avec les lignes de cote et les calculs de planches à commander (en n'affichant pas la couche 'lambourdes"
En prenant en compte 5mm entre chaque lame et en taquant bien les lames au montage, cela permet d'arriver exactement d'un bord à l'autre de la terrasse
vue avec les cadres de lambourdes en enlevant la couche 'lignes de cotes'
Une partie du sous-sol est coulée en ciment. Pour l'autre on met devant un mur de pierres presque sèches avec tuyaux
Chez Point P on nous dit qu'au printemps les fabricants sont tellement sollicités qu'ils n'arrivent quelquefois à livrer qu'avant la fin de l'été.
Alors faire sa terrasse à l'automne garantit des délais courts.
Fin novembre c'est livré
Chaque lambourde est posé sur un caoutchouc et transversalement est posée devant le béton pour laisser passer l'eau.
Chaque lambourde traitée en fabrication est couverte d'un collant bituminé.
On ne le voit pas ici mais nous avons ensuite transpercé les lambourdes horizontalement pour glisser un ancien tuyau de cuivre qui fera passer le goutte à goutte l'été d"une jardinière à l'autre.
Mais monter sa terrasse à l'automne c'est vouloir lutter avec les jours courts et les vents froids
Visser ne réchauffe pas trop, alors un vin chaud en fin de journée est nécessaire
Et vu de dedans début décembre :
Dernière édition par Ulysse92 le Ven 22 Déc 2017 - 2:34, édité 3 fois (Raison : ar)
Sujets similaires
» une nouvelle primaire à créer
» Whisky tourbé? un nouvel émoi
» Ulysse92 - peintures et sculptures
» Construire des polyèdres en bois donc d'une certaine épaisseur
» sixty-one le blog aux oeuvres en bois
» Whisky tourbé? un nouvel émoi
» Ulysse92 - peintures et sculptures
» Construire des polyèdres en bois donc d'une certaine épaisseur
» sixty-one le blog aux oeuvres en bois
Page 1 sur 1
Permission de ce forum:
Vous ne pouvez pas répondre aux sujets dans ce forum
